モルタル施工の修繕工事

  • 2017.10.08 Sunday
  • 20:38

今日の工事はモルタル施工でつくられたお墓の直し仕事!!

日曜日にお寺さんに入り工事することはマナーとしてどうかと思いますが

仕事が詰まってまして次の着工もあり、今月もいっぱいいっぱいで・・・

かれこれ4ヶ月以上は休めていない状態でして

まぁ実家のお寺なので、そのへんは・・



と言うことで

石とモルタルは付かないとさんざん私お伝えしていますが

お見せします。モルタル施工の真実を

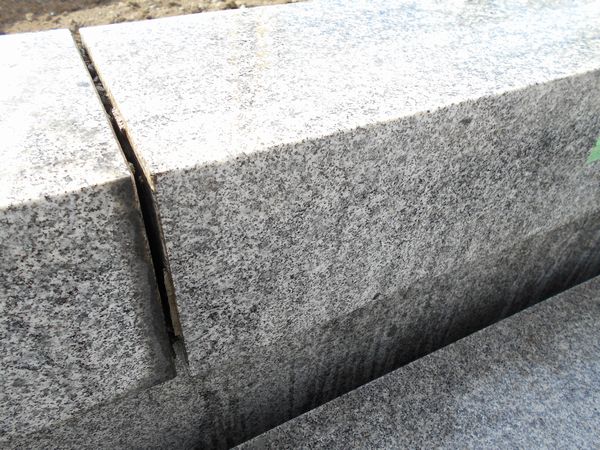

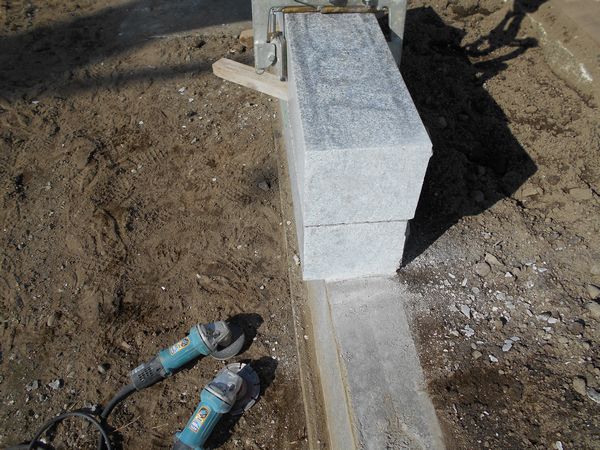

上の写真は既に羽目(外柵一番上の石)をとってしまった状態です。

羽目にモルタルが付くことなく綺麗にとれました。

では下の石にはモルタルは付いているのでしょうか?

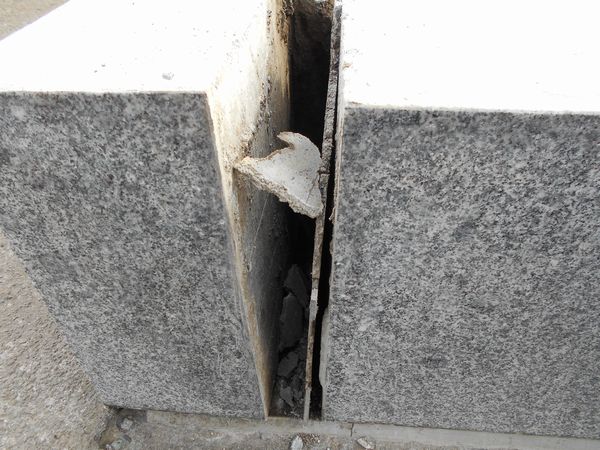

軽く触っただけで剥離してしまう状態でした。

これは上の石にも下の石にも張り付くことなくモルタルのみ硬化しいる状態です。

石とセメントは相性が悪いのでセメントを使用した施工は遅かれ早かれ、この状態と

同じ結果になります。

では石と石にステンレス金具を使用し補強すればこの剥離は防止できるか?補強になるのか?



はい 次の仕事です。

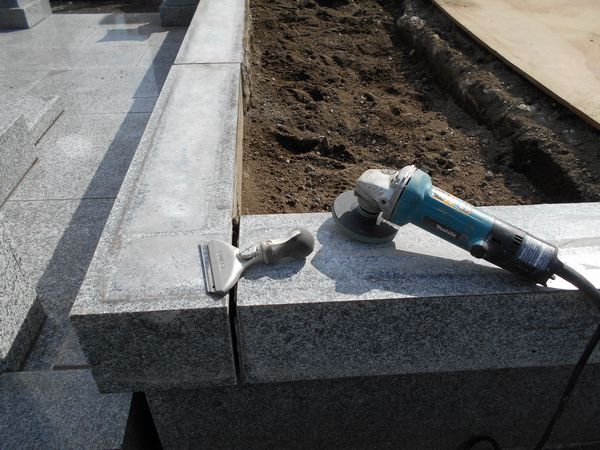

カッターを使い汚れ落とし、カッターで落ちない汚れはハイラップ220番を使い水垢落とし

黒御影なら320番くらいを使います。500番まで上げると水垢は落ちません。

最後に水をかけファイバークリーナーで磨きます。

ファイバークリーナーは石に傷を付けるのでよく汚れを落としてから使用します。

白御影であればファイバークリーナーだけでも綺麗になりますが石の表面は傷だらけになります。

肉眼では見えませんが。

見えなければ大丈夫だと思いますが、傷を付けることにより汚れは付きやすくなりますね。

縦目地はハイラップのみで充分です!!

この程度の水垢なら10秒もあれば綺麗に落とせます!!

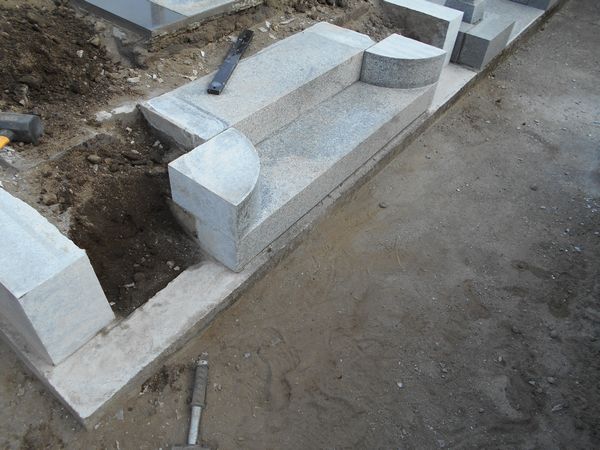

中のビリ砂利を処分してコンクリートを壊し、均し下場まで土を掘り下げます。

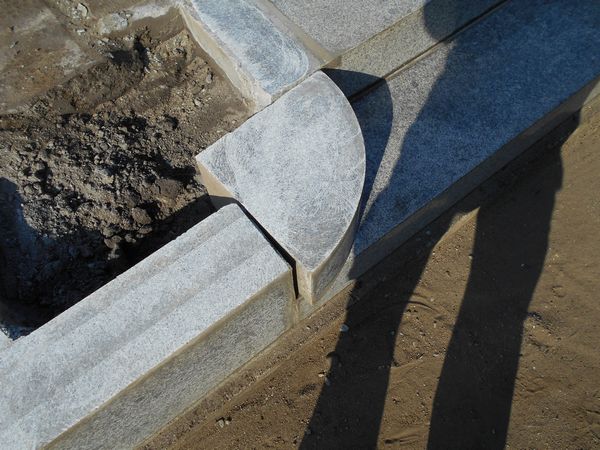

そして均し(外柵上から二番目の石)の取り外し!!



さーモルタルは石に張り付いてるでしょうか?



いやいやいや

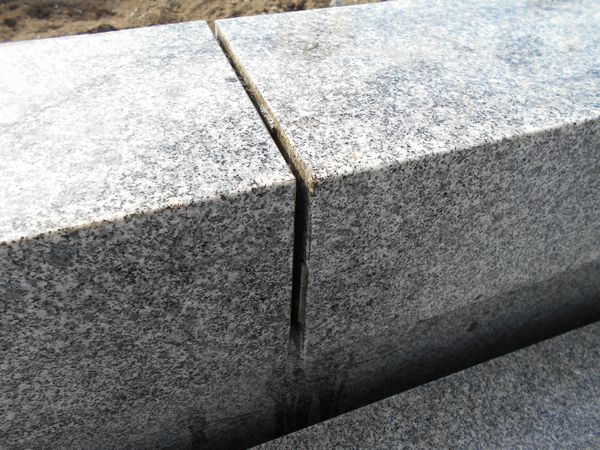

まったく石にモルタルは付いていませんね。

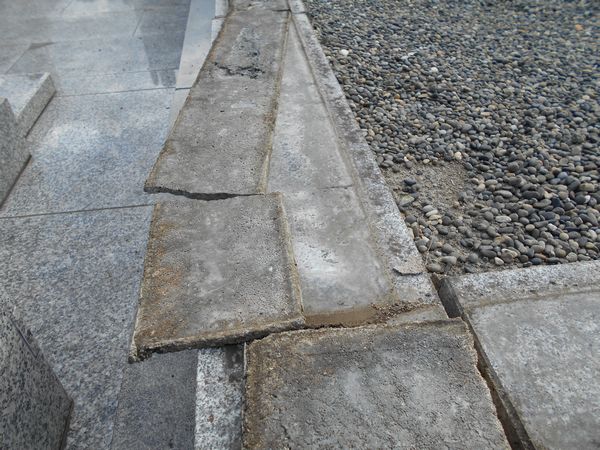

そして小口のモルタルの状態です。エッ何をしたの?って感じですよね

はい、次!!小口の掃除ですね。

カップサンダーを使用して小口を綺麗にします。

でもカップを使用すると石のフチを傷つけることがあるのでダイヤモンドカッターを使用します。

この場合、普通はダイヤモンドカッターを使用すると片べり(片面だけのダイヤが消耗してしまうこと)

するのでタブーですがカタべりすることは承知で行っています。

片べり専用ダイヤモンドカッターです!!



片べりしたダイヤモンドカッターは刃が真っ直ぐ入って行かず曲がってしまうのです。



話変わりますが、

よく現場(お墓)でお会いした方に言われることがあり

「うちのお墓の目地が落ちてしまい、補修してもらえませんか?」と言われることがあります。

私は必ず断ります。それはやる意味がないからです。(説明はしませんが・・)

どーしてもやってもらいたいなら私タダでお受け致します。

仕事としてはお断りです。

そこに費用が発生したら、そのお客様は無駄な料金を支払うことになり

仕事して受けた業者がいるとしたら意味のないことをお金の為に行ったことになります。



目地が切れている部分は石がズレて動いている状態になり、その部材を人で例えると骨折している状態です

骨折している人にバンドエイドを貼っても意味ないですよね。



よーく見てください。

この部材↓は目地が切れています。

上に石があれば目地の補修で治ったようにも見えますが

石は既にズレて動いている状態です。

目地の切れている部材は簡単に動いてしまいます。



目地の補修をしても一年でまた同じ状態に戻ります。



腰石(一番下の石)天場のモルタル剥がし、水垢落とし



修復開始です、が問題発生!!

エッ何で階段脇の石が左右高さが違うの?

右と左では1僂蝋發気違う、階段は正確に水平なんですが・・

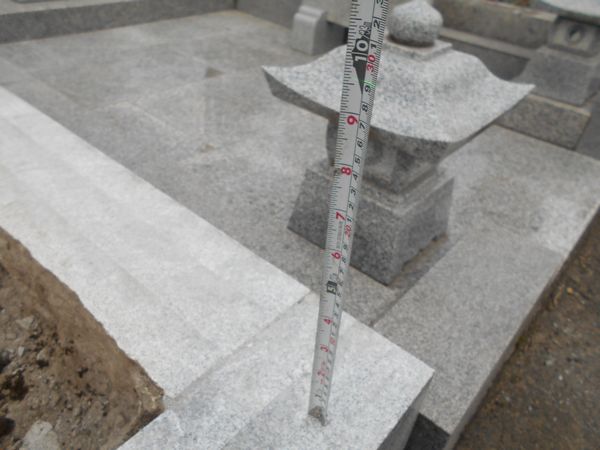

まぁとりあえずレーザーで高さチェック

4隅の高さを確認

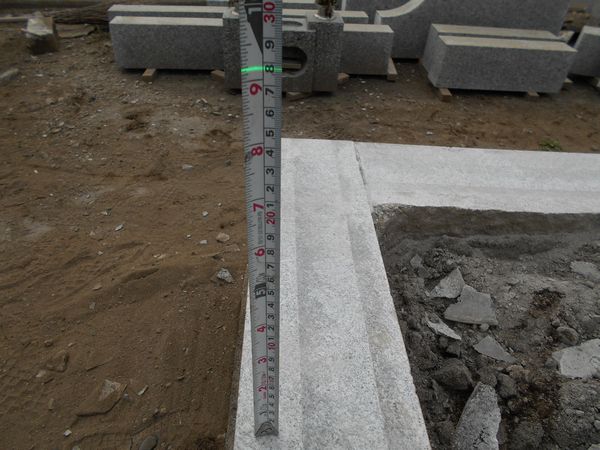

向かって左の高さは277弌

向かって左後隅 約28僉,泙2仭宛紊離坤譴任垢

ここは右後ろ隅 約288个らいですか 約1僂魯坤譴討ました。

最後に右前隅 あれれ 29僂任!!

結果 左右で13个離坤譴ありました。



それにしてもこの左右の高さの違いは困りました、悩みました・・

予定外でした



水平器のみで仕事をしている職人さんの仕事ですよね〜

左回りか右回りかどちらから仕事をしたのか知りませんが、一回転して階段石を伏せるときに

初めて高さのズレに気が付いたのでしょうね

まぁ各部材1丱坤譴譴10本目には最大1僂魯坤譴討靴泙い泙垢らね

当たり前と言えば当たり前ですが





そこで決断したことは

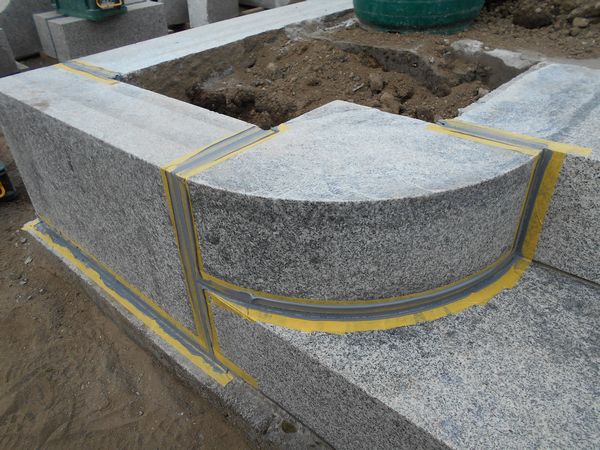

左右の石を取ってしまい、伏せ直しするしかないですね

そして修復です。限界まで下げます!!

そしてこんな感じで、キッチリと収まり気持ち良くなりました。

裏側です!!お墓は見えない部分が重要です。

ここの彫った場所は砕石で埋め戻しですね。

ですが土や砕石を埋め戻す、お墓の造り方は今の時代ではあり得ないですが。



話は途中ですが・・

今日の仕事はここまでです。

御影石にセメントやモルタルを使用しても無駄なことは理解して頂けたでしょうか?



絶対に付かないとは言ってません。

ドロドロのキゼメン(シェイクのようなドロドロの状態のセメント)にメトローズでも入れれば

その場は張り付きますが施工できないですねw



今日バラした部材でなんと一本だけモルタルが張り付いてきた部材を発見しました。

ですが軽く玄翁(ハンマー)でたたいたら落ちてしまいました。



御影石にモルタルは付かないことは石屋さんの常識ですが、それを一般の方に告知する

石屋は非常識となる不思議な業界なんですね。



今仕事を頂いている工務店の社長さんと雑談した時に言われたことがあり

「石屋と植木屋は日本語が伝わらないよね」と笑い話をしましたが

おしゃる通りだと痛感しました。





















構造荷重による応力解析

  • 2017.09.17 Sunday
  • 21:21

JUGEMテーマ:趣味



静的応力解析を一般的な設計と弊社の設計で行ってみました。



あくまでも外柵を基礎の上にのせて、仮置きの状態での解析となります。

構造解析には拘束、荷重がないと解析できない為、基礎と腰石3本の底面は拘束しています。



さまざまの方向から外力をかけ解析してみましたので一部データーを掲載します。



一般的な設計で腰石右から1000Nの負荷をかけました。

マテリアルは御影石をつかっています。



従来のお墓のデザインでは、現在の解析基準では永久的に分解する可能性があります。

安全率0.05 最高レベルで危ない警告となりました。



因みに典型的な設計で求められる最小安全率3.0となります。

従来の設計では、あと60倍は施工能力で補わないと安全性が確保できない数値となりました。

一番強く力が加わった場所を透明で表記しています。

反対側の腰石まで強く影響が加わったことがわかります。

接触圧力データー 最大600MPa

弊社での設計

構造解析 同じく1000Nで同じ部分に負荷をかけました。

解析する前から動かないと思っていましたが・・・

デザインは耐えられる限界です。

このままで十分なこともありますが、外的要因により破断する可能性はあります。

安全率1.76  従来の設計の約35倍の強度がある数値となりました。

ほぼ影響がなかった部分を透明にしました。



接触圧力データー 最大15.5MPa



また詳しく調べた上で改めて解析してみます。

ブログなので動画でアニメーションが見せられないことが残念です。

マテリアルの詳細

密度2.7E-06

降伏強度39MPa

最大引張強度39MPa

熱伝導率0.00349W

線膨張係数1E-06/C









墨出し

  • 2017.09.12 Tuesday
  • 01:04

墨出し仮組

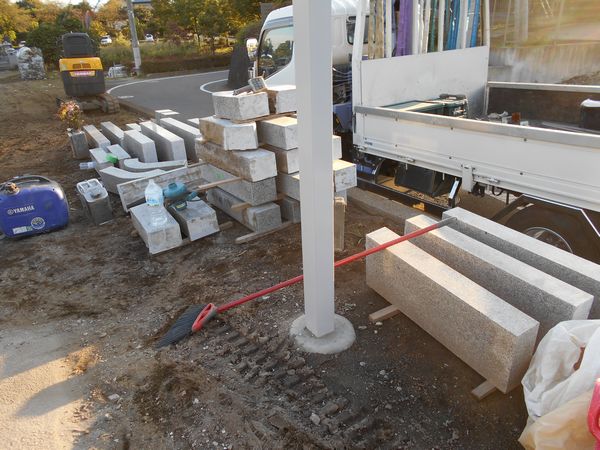

この現場の場合はカネを出す基準点が明確でない為、今回は墨出しは行いませんでした。

まずは基礎の高さチェックを行います。

(カネとは職人用語で、標準語での表現がわかりませんがお墓の直角ですかね)



この基礎は14年前頃に区画した時の基礎となり、表面が汚いのでカップサンダーで

コンクリートの表面を削ってから仕事を始めました。

まずは向かって左前、このポイントが基礎の高さが一番高いのでゴム2を4分の1に切り設置

ゴムは小さく切れば沈む率が高くなります。

約4.15(4寸1分5厘) 本当はもっと下げたい!!

反対の右前 スペーサーパッキン3 パッキン大きさにも意味はあります。4.15

奥の右側 ここはスペーサーパッキン32分の1

1舒焚爾猟汗阿魯僖奪ンの大きさを変えます。

最後に一番低い場所 奥左側2丱好據璽機璽僖奪ン2枚 4 4.15

全てのポイントの高さ調整が決まり石の仮組になります。

目安としてお隣のお墓から1寸離して設置

外柵 腰石(左右、後ろ)3本設置後 石の高さチェック、微調整。

左腰石手前 4.2 (4寸2分)

腰石後ろの左側 4.2

腰石右側前4.2チョイ・・?まぁまぁまぁまぁ

腰石の高さ調整が終わり、次に各部材の縦(垂直)を合わせます。

右腰石小口と後ろ腰石のタテコの合わせ

(タテコの標準語がわかりません!!)

反対側ですね。

ここまで合えばOKです。この3ツの部材のツラが合えば水平器など気にすることはないです。

むしろ見る必要もないと思います。

(ツラ=側面ですかね)

そして一番初めに行いたかったカネ出しですね

ここは左腰石と後ろ腰石の左入隅です。ここに地墨ポイントを設置します。

基準ラインの合わせ、左腰石の側面にレーザーポイントを合わせます。曲尺の五分のところですね

あっ職人用語のカネとは曲尺のカネではないですか!!

次にレーザーのおおがねラインの90度にグーリンラインの位置に後ろ腰石を合わせればOK

仮組で90%以上お墓の完成度が決まります。

水平器は当てにならないのであまり使いません。



こんな施工している石屋さんはどこにもいないですよね。

でもこの方法が一番早く正確にお墓をつくる手順となります。



この施工はリフォームなど既存の基礎を使用して行う工事ではできません。



他の現場で、吾妻でお墓のリフォームをしています。

お墓を解体後基礎の高さをチェックすると高い所と低い所では15亶發気ズレてまして、

ボンド施工は不可能と判断しました、久しぶりのモルタル施工となります。



寒冷地でのモルタル施工は怖いので腰石の裏面にダボ穴を開け、基礎と根石にステンレスピンを

通すことにしました。



吾妻のお客様は自分の代で二回目のお墓造りとなり、一回目のお墓はモルタル施工でほぼ全壊してました。

施工方法は一般的なモルタル施工でした。



モルタルは御影石には張り付きません

ブロックのように断面に小さい気泡のような穴が無数に空いていて、モルタルの水分を吸収してく

れる材料であればモルタル施工でも可能ですが、そのブロックですら内部にコンクリートと鉄筋を入れないともちませんよね。



特に黒御影やインド材のように吸水率が極めて低い材料でモルタル施工を行うことは邪道ですね。

中国材はダメだの言う石屋さんの施工がモルタル施工をしていたら矛盾していると思いませんか?





















収納ボックスリベンジ!!

  • 2017.09.08 Friday
  • 22:11

収納ボックス改善型!!

戸車付きの引き戸は基本的に中国側にお任せで造るケースが多く

Vレールのピッチなど石屋さんが指定して造ることはないと思われます。



そもそも壊れることが分かっているので絶対に造らない石屋さんの方が多いですね!!

ウチも遠慮したいのですが



何度も改善していますが・・まだまだ問題は残ります。



まずは中国お任せの絶対に壊れてしまう戸車です。

最短3カ月ほどで錆て壊れました。

さすがにこれは使用禁止ですね!!

国内製品の戸車を使用することにしていますが・・・

Vレールは中国でお任せしていました、がこれも問題があり



今回は国内製品のVレールを使用しました。手前と奥のレールが一体化しているVレールとなり

レールとレールのピッチは1寸1分となり1寸の扉を使用すれば扉と扉の隙間は3亞諒櫃任る

優れモノ (写真はVレール裏側です)

取り付けると溝にゴミが溜まるのも少なくお掃除も楽なような気もしますね

レールとレールのピッチがズレないことが一番のメリットです!!

奥の扉を設置

そして前間のドアを取り付け、戸車の高さ調整と戸当たり調整を行います。



簡単に見えますが、扉の寸法サイズが合わず、扉を作り直し空港便で送って頂き無事納骨までに

納品することができました。

完成です!!



まだまだ改善点があり、不完全燃焼ですが・・

次回は完璧なものをお届けできるようさらに改善致します。



今日の施工

  • 2017.09.08 Friday
  • 20:43

JUGEMテーマ:趣味





今日は久しぶりの晴天となり、現場作業をインターバル撮影をしようと考えていました。

昨晩デジカメの充電を済ませ準備万全のはずでしたが・・

去年購入して一度しか使っていないLUMIXの4k動画が撮影できるデジカメが壊れていて撮影できませんでした。



悔しいので現場の施工写真をブログに掲載することにしまた。



夏場はボンドの硬化時間が早く1時間も経つとカチカチに固まってしまう為

ボンドの硬化時間に施工能力が負けてしまうので一度仮組を行い高さや位置など正確に合わせていきます。

絡みのある部材は全て仮組で合わせます。



仮組後、追廻になるように順序よく取り付けます。初めに納骨堂側

納骨堂は上に石塔を載せるので、鉛玉は使いません。

スペーサーパッキンを使用しています。1舒焚爾猟汗阿亙娠瑤覆匹鬟好據璽機爾両紊忘椶残汗阿靴泙后

次に腰石側(写真ありませんでした)ので次の中仕切り

何度も何度も書いていますが、重要なこと!!5年後、10年後とお墓は雨、風、紫外線などの影響で

目地の部分のコーキングは劣化します。

目地の劣化は防げません、特に目地幅を2舒焚爾濃楾した場合は肉付きが悪く早く劣化してしまいます。



将来ですが・・目地材が劣化し石と石の隙間から水が浸入してしまった場合のことを考え

できる限り石の周囲にはコーキングを付け内部の樹脂系接着剤を保護します。

紫外線が当たらない場合はコーキングは劣化しませんので内部のコーキングは傷みません。

そして腰石後ろの部材、納骨側、腰石側を腰石後ろ部材のホゾ(スリット)にはめ込み

一体化させます。この時の作業が好きでこの写真は何度も掲載していますね(笑)



納骨堂内部



今回 初めて棚板の形状を変更しました。変更したことにより、従来の棚板の2倍は骨壺が収納できます。

また棚に骨壺がいっぱいになった時にはお骨は土に返します。

33年で土に帰ると言いますが・・最終的には骨壺からお骨は出して頂き土にかえします。



階段脇の敷石  8个留玉を使用して施工

そろそろタイムリミットで時間がなく鉛玉を使用しました。

これ以上施工に時間をかけると今日施工したボンドが硬化してしまう為

外柵全体の微調整ができなくなってしまうので・・鉛玉

鉛玉が一番簡単に早く施工できます。

鉛玉を使用した材料の上に当日は石を積めません。つぶれて下がってしまうので



全体の微調整を済ませ、マスキングテープを貼りコーキング



シーリング材にホコリが付着するので

コーキングをする前に落ち葉をブロワーの風で飛ばし、通路を掃除してからコーキングを行いました。



外柵はM-10とクンナムE

最近はアーバンよりM-10を使うことが多くなってきました。

アーバンは納品後にシマ目が出ることがあり、だんだんシマ目の発生率が高くなっているので

交換するリスクを考えるとM-10をお勧めしています。

実用新案登録

【書類名】 実用新案登録願
【国際特許分類】 E04H 13/00



【実用新案登録出願人】
【氏名又は名称】 株式会社 和田石材



















施工のお話

  • 2017.07.22 Saturday
  • 22:16

JUGEMテーマ:ビジネス



施工の話・・・

最近同じ現場で他社の施工中の現場がありまして

拝見しましたらあまりにも酷い施工で見てたら車酔いのように

気分が悪くなってしまいました。



そこでごく普通の施工のお話をしたいと思います!!

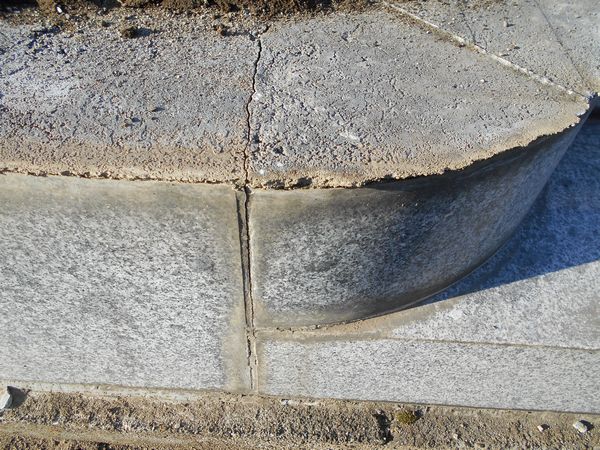

下の写真 この階段石は二分割です。
